KEGOC удвоил надежность сети западной зоны
Надежность сети западной зоны Казахстана повышена вдвое, сообщила компания KEGOC.
«В результате реализации проекта значительно увеличена пропускная способность электрической сети: на участке «Западно-Казахстанский энергоузел (Уральск — Курсив) – Атырау» со 100 МВт до 200 МВт; на участке «Атырау – Мангыстау (Актау — Курсив)» с 50 МВт до 200 МВт. В совокупности это в два раза повысило надежность сети Западной зоны. Вероятность отключения потребителей при этом сведена к минимуму», — говорится в опубликованном сообщении.

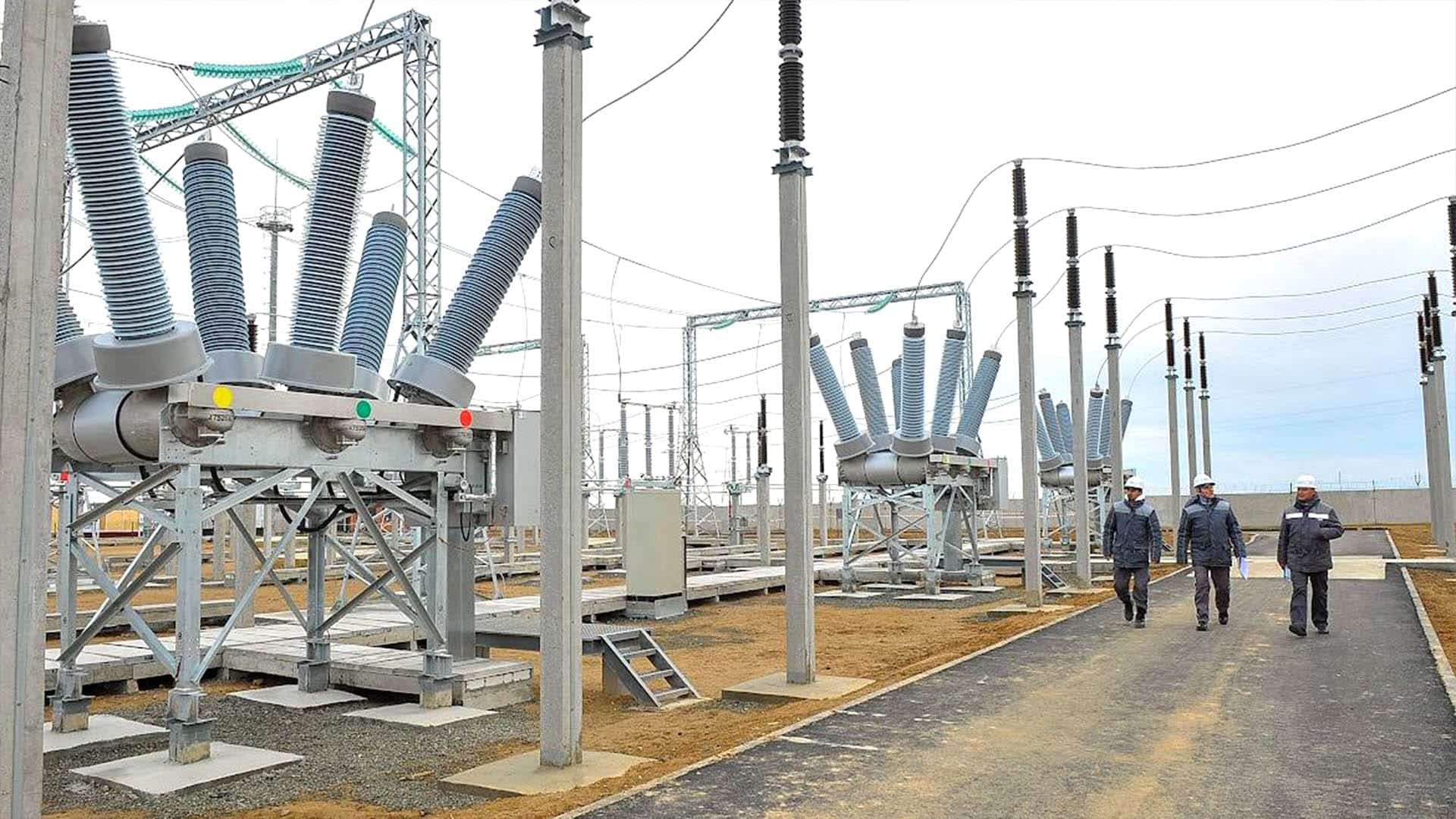

Запуск новых линий электропередачи, построенных в рамках проекта усиления электрической сети западной зоны Казахстана, прошел с участием премьер-министра Алихана Смаилова. За три года KEGOC построила пять линий электропередачи 220 кВ по маршруту «Западно-Казахстанский энергоузел – Атырау – Мангистау» общей протяженностью 780 км. В ходе работ установлено свыше 4,2 тыс. электрических опор, расширены пять существующих подстанций «Уральская», «Правобережная», «Индер», «Кульсары», «Тенгиз», а также введена новая распределительная подстанция «Карабатан».
«Он (проект — Курсив) позволит увеличить пропускную способность электрических сетей в два раза, а также значительно сократить количество случаев отключений потребителей на западе Казахстана, в том числе при аварийных ситуациях на электростанции МАЭК», – отметил в ходе запуска Смаилов.
Усиление электрической сети западной зоны позволит в дальнейшем объединить ее с Единой электроэнергетической системой Казахстана. По словам председателя правления KEGOC Наби Айтжанова, использованное во время строительных работ электросетевое оборудование отличается высокой производительностью.
«Установленные на подстанции «Индер» управляемые шунтирующие реакторы являются уникальным комплексом, который стабилизирует напряжение без коммутации. Он также снижает потери и повышает надежность эксплуатации протяженных линий передачи и распределительных сетей, позволяя оперативно управлять потоками активной и реактивной мощностей», – сказал Наби Айтжанов.
При строительстве электролиний и подстанции были использованы металлические и железобетонные опоры, провода, изоляторы и трансформаторы отечественного производства. Доля казахстанского содержания составила 68%.
KEGOC планирует реализовать до 2030 года несколько инвестиционных проектов общей стоимостью около 1,2 трлн тенге, а средства на это планируется получить за счет повышения тарифов, сообщил в октябре Айтжанов.
Прежде всего речь идет о завершении реализации текущих проектов, в их числе реконструкция высоковольтных линий 220–500 кВ филиалов KEGOC «Актюбинские МЭС» (Межсистемные электрические сети), «Западные МЭС» и «Сарбайские МЭС». Первый этап проекта стартовал в 2018 году и должен завершиться до конца текущего года. Проект стоимостью 48,1 млрд тенге, из которых 33,4 млрд – заемные деньги, направлен на надежность работы МЭС Казахстана посредством реконструкции существующих линий электропередачи, достигших нормативного срока службы, а также линий, которые достигнут нормативного срока службы в ближайшие годы. Всего планируется реконструировать 2023 км линий, из которых 1 954,5 км уже заменено. Айтжанов заверил, что работы в Западно-Казахстанской, Актюбинской и Костанайской области идут по графику и проект должен быть завершен до декабря.
Другим проектом стоимостью 50,7 млрд тенге, в том числе 31,8 млрд заемных тенге, являлось усиление электрической сети западной зоны вместе со строительством электросетевых объектов. Проект реализуется с 2018 года, и он позволил повысить надежность электроснабжения потребителей западной зоны Казахстана, усилить связь электросетей 220 кВ между западными областями республики и повысить пропускную способность сети от Уральского энергоузла до Мангистауского энергоузла на 200 МВт дополнительно. Проектом предусматривалось строительство линии 220 кВ протяженностью 780 км, строительство новой распределительной подстанции Карабатан, а также расширение и реконструкция пяти существующих подстанций 220 кВ.
Проект усиления электроэнергетической системы южной зоны Единой энергосистемы Казахстана (ЕЭС, первый этап) позволит повысить надежность электроснабжения потребителей южной зоны ввиду прогнозируемого роста дефицита электрической мощности. По словам Айтжанова, проект обеспечит энергетическую безопасность и независимость от стран Центральной Азии, а также выдачу мощности крупных объектов возобновляемых источников энергии (ВИЭ), сконцентрированных преимущественно в южной зоне. В рамках проекта предусматривается строительство линии 500 кВ Шу – Жамбыл –Шымкент протяженностью 475 км с соответствующим расширением на трех подстанциях 500 кВ.
«В сентябре текущего года уже заключены договора по всем объектам на разработку проектно-сметной документации, поставку оборудования и выполнение строительно-монтажных работ. Срок завершения проекта планируется в 2026 году. Нужно отметить, что срок реализации данного проекта был сокращен на один год: с 2027 на 2026 год», – сказал глава компании.
По его словам, в перспективе до 2035 года KEGOC планирует реализацию шести крупных проектов по национальной электрической сети. Первый проект – объединение энергосистемы западного Казахстана с ЕЭС Казахстана, которым предусматривается строительство линии электропередачи, соединяющей западную зону с основной частью ЕЭС Казахстана.
«В результате у нас будет обеспечено вовлечение западной зоны в общий энергобаланс и в целом повышена надежность электроснабжения западной зоны. В рамках проекта предусматривается строительство линии 500 кВ Карабатан – Ульке, которая позволит объединить западную энергосистему с объединенной энергосистемой РК. На текущий момент у нас ведется процесс разработки ТЭО (технико-экономическое обоснование. – «Курсив»), который должен быть завершен до конца этого года. Срок реализации всего проекта – планируется завершить в 2027 году», – сказал он.
Стоит отметить, что ориентировочный срок завершения проекта прогнозировался на 2028 год. В 2022 году по проекту было разработано предварительное технико-экономическое обоснование, а стоимость планировалось определить после разработки ТЭО.
Другим проектом является реконструкция высоковольтных линий 220-500 кВ в Акмолинских, Восточных, Северных и Центральных МЭС. В качестве объектов реконструкции выступают 48 высоковольтных линий 220–500 кВ общей протяженностью свыше 4 236 км. Проект будет реализован в 2019–2028 годы. Его стоимость составляет 94,64 млрд тенге, в том числе 65% составят заемные средства.
Еще одним проектом является реконструкция высоковольтных линий 220-500 кВ Алматинских, Центральных и Южных МЭС (третий этап). В качестве объектов реконструкции выступают 44 ВЛ 220–500 кВ, находящихся на балансе трех МЭС общей протяженностью 4 332 км. Стоимость проекта составляет 96,62 млрд тенге, в том числе 70% заемных денег. Сроки реализации: 2021–2031 годы. ТЭО по проекту должно быть разработано в декабре текущего года.
«Эти проекты у нас являются продолжением реализуемого в настоящее время проекта реконструкции ВЛ 220, 500 кВ по филиалам компании. В рамках проекта предусматривается реконструкция 95 линий общей протяженностью 8 600 км. В настоящее время у нас также разрабатывается ТЭО проекта. В 2024 году мы планируем его закончить и в 2025 году приступить к строительно-монтажным работам. Все проекты у нас запланированы на эту инвестиционную программу и следующую до 2031 года», – сказал Айтжанов.
Кроме того, по итогам проработки видения развития национальной электросети до 2035 года обозначены к реализации стратегические проекты. Основным проектом является строительство линии постоянного тока Север – Юг. Проект стоимостью 425,23 млрд тенге, в том числе 291,99 млрд заемных тенге, позволит повысить пропускную способность транзита Север – Юг, обеспечить перспективное покрытие потребности в электроэнергии юга Казахстана и балансирование нестабильной выработки ВИЭ, а также позволит расширить экспортный и транзитный потенциал. Сроки реализации проекта: 2019–2028 годы.
«Также данная линия постоянного тока дает возможность Казахстану присоединиться к проекту CASA-1000 (CASA-1000 – проект строительства объектов выработки электроэнергии с использованием возобновляемых источников энергии, который обеспечит передачу 1 300 МВт избыточной электроэнергии из Кыргызстана и Таджикистана в Афганистан и Пакистан. – «Курсив») расширить рынки сбыта электроэнергии далее в Южную Азию. Проектом предусматривается строительство линии передачи постоянного тока плюс-минус 500 кВ с севера на юг. Мы сейчас планируем, что это будет с Экибастуза до Джамбула протяженностью 1 300 км», – отметил глава компании.
В KEGOC планируют, что линия постоянного тока дополнительно даст 2 ГВт мощности сети. В рамках проекта будут установлены подстанции по 1 ГВт в Экибастузе и Таразе. Еще одним перспективным проектом является строительство линии 500 кВ ЦГПП (центральная городская понизительная подстанция) Караганда – Нура.
«Реализация проекта в первую очередь у нас позволит повысить надежность Карагандинского и Темиртауского энергоузла, в котором сосредоточены крупные промышленные предприятия и позволят увеличить пропускную способность сети 500 кВ. Проектом предусматривается строительство линии 500 кВ ЦГПП Караганда – Нура протяженностью около 290 км и строительство новой подстанции 500 кВ в городе Караганда», – сказал Айтжанов.
В планах компании также объединение западной зоны с ЕЭС Казахстана – следующий этап. Проект планируется после 2030 года. Он позволит балансировать энергосистему за счет маневренности газовой генерации западной зоны и интегрировать возобновляемые источники энергии с единой системой республики.
«Проектом предполагается строительство передачи постоянного либо переменного тока – мы сейчас определяемся, от Мангистау в направлении южной зоны протяженностью около 2 тыс. км. Данный проект у нас зайдет в следующие инвестиционные программы и срок реализации планируется до 2035 года», – сказал Айтжанов.
Введение новой модели рынка с 1 июля привело к изменению перечня оказываемых услуг и действующих тарифов. С 1 июля системный оператор начал взимать плату за услугу по пользованию НЭС. С 1 июля по 30 сентября тариф составил 1,651 тенге за 1 кВтч, с 1 октября по 30 сентября 2024 года – 1,943 тенге, с 1 октября 2024 года по 30 сентября 2025 года – 2,002 тенге и с 1 октября 2025 года по 30 сентября 2026 года – 2,056 тенге за 1 кВтч.
Тариф на передачу электроэнергии по национальной электрической сети (НЭС) с 1 июля по 30 сентября составил 2,935 тенге за 1 кВтч (ранее 2,848 тенге), с 1 октября по 30 сентября 2024 года – 3,381 тенге, с 1 октября 2024 года по 30 сентября 2025 года – 3,492 тенге, с 1 октября 2025 года по 30 сентября 2026 года – 3,564 тенге за 1 кВтч.
Услуга по технической диспетчеризации отпуска в сеть и потребления электроэнергии с 1 июля по 30 сентября стоила 0,320 тенге за 1 кВтч (ранее 0,306 тенге), с 1 октября по 30 сентября 2024 года – 0,339 тенге, с 1 октября 2024 года по 30 сентября 2025 года – 0,351 тенге, с 1 октября 2025 года по 30 сентября 2026 года – 0,356 тенге за 1 кВтч.
Услуга по организации балансирования производства-потребления электроэнергии с 1 июля по 30 сентября стоила 0,057 тенге за 1 кВтч (ранее 0,098 тенге), с 1 октября по 30 сентября 2024 года – 0,060 тенге, с 1 октября 2024 года по 30 сентября 2025 года – 0,064 тенге, с 1 октября 2025 года по 30 сентября 2026 года – 0,066 тенге за 1 кВтч.
KEGOC ожидает, что повышение тарифов позволит нарастить прибыль и тем самым обеспечить финансирование инвестпрограмм. По итогам 2023 года компания прогнозирует получить 31,5 млрд тенге чистой прибыли, что на 18% больше, чем в 2022 году. Часть прибыли направят на финансирование инвестпроектов. Вырученные от вторичного публичного размещения (SPO) 15,3 млн простых акций компании деньги направят на реализацию проекта по усилению южной зоны. SPO принесло 22,67 млрд тенге (15,294 млн акций по 1482 тенге за бумагу).
Стоимость проекта усиления южной зоны ЕЭС составляет около 154 млрд тенге, из которых сама компания предоставит более 30% суммы, а остальные планируется занять. В частности, по его словам, компания вела переговоры с Азиатским банком развития (АБР) и Банком развития Казахстана (БРК) о возможных суммах, сроках займов и других условиях финансирования.
«Самрук-Қазыне» принадлежат 85% акций KEGOC (на 1 октября — 90%), Единому накопительному пенсионному фонду – 6,87% (7,25%), оставшиеся 8,13% принадлежат миноритариям. До увеличения количества объявленных простых акций их число составляло 260 млн.
В 2014 году KEGOC в ходе IPO разместил 10% минус одна акция на Казахстанской фондовой бирже (KASE), что составляет 25,9 млн простых акций по цене 505 тенге за каждую.
