Туркестанская область стала первой среди регионов Казахстана, где фактически стартовала реализация национального проекта в сфере энергетики и инфраструктуры. Общий объем инвестиций в проекты в регионе уже превышает 6,9 млрд тенге, что подтверждает статус области как драйвера социально-экономического развития и центра внедрения передовых решений в энергетике и инфраструктуре.
Национальный проект: стратегическая цель
Национальный проект в сфере энергетики и инфраструктуры – это масштабная инициатива государства, направленная на модернизацию коммунальных сетей. Его приоритетами являются надежное энергоснабжение, развитие цифровой инфраструктуры, внедрение зеленых технологий и повышение качества жизни населения.
Туркестанская область – регион-лидер
Первенство Туркестанской области в реализации нацпроекта не случайно. Это один из самых быстроразвивающихся регионов страны с высокой демографической динамикой и стратегическим значением для экономики Казахстана. Интенсивный рост потребления энергии и необходимость комплексной модернизации инфраструктуры сделали регион первым в стране, кто фактически приступил к реализации национального проекта.
Поддержка со стороны государства и активное участие бизнеса стали ключевыми факторами, позволившими начать работы раньше других областей.
Партнерство государства и бизнеса в действии

Речь идет о реальных проектах, которые уже сегодня меняют жизнь миллионов жителей юга Казахстана. Строительство новых линий электропередачи, замена изношенных проводов, внедрение современных технологий и реконструкция сетей в сельских районах – все это конкретные шаги по повышению качества и надежности энергоснабжения.
Инициативы реализуются при участии Группы компаний «Казахстанские коммунальные системы» и ее дочерней компании «Оңтүстік Жарық Транзит». Эти предприятия не только вкладывают инвестиции, но и формируют новый стандарт управления энергосистемой региона. Компания активно внедряет цифровые сервисы, автоматизированные системы учета электроэнергии, обновляет линии электропередачи и трансформаторные подстанции. Особое внимание уделяется работе в сельских районах, где модернизация сетей напрямую влияет на качество жизни людей и развитие малого и среднего бизнеса.
Сегодня Группа компаний «Казахстанские коммунальные системы» и «Оңтүстік Жарық Транзит» являются одними из ключевых операторов национального проекта в Туркестанской области, обеспечивая его устойчивую и практическую реализацию. Это пример того, как бизнес может быть драйвером позитивных изменений, сочетая инвестиции, инновации и социальную ответственность.
«В Туркестанской области уже реализуются отдельные этапы национального проекта и программы «Тариф в обмен на инвестиции» на сумму свыше 6,9 млрд тенге. Регион первым в стране перешел от слов к делу, показывая, что объединение государства и бизнеса обеспечивает миллионам жителей надежное энергоснабжение и создает фундамент роста», – отметил Сабыргали Идрисов, генеральный директор Группы компаний «Казахстанские коммунальные системы».

«Сегодня мы ведем реконструкцию почти 90 км линий электропередачи в 12 районах Туркестанской области и внедряем высокотемпературные провода нового поколения. Это позволит снизить потери энергии и обеспечить надежное электроснабжение на десятилетия вперед», – подчеркнул Айдар Махамбет, генеральный директор ТОО «Оңтүстік Жарық Транзит».
Масштабная модернизация
Реализация национального проекта и программы «Тариф в обмен на инвестиции» уже перешла в практическую плоскость. В Туркестанской области развернуты крупные инфраструктурные проекты модернизации, стоимость которых превышает 6,9 млрд тенге. Это не абстрактные цифры, а конкретные работы: меняются провода, устанавливаются новые опоры, прокладываются современные линии электропередачи.
Результаты программы «Тариф в обмен на инвестиции»

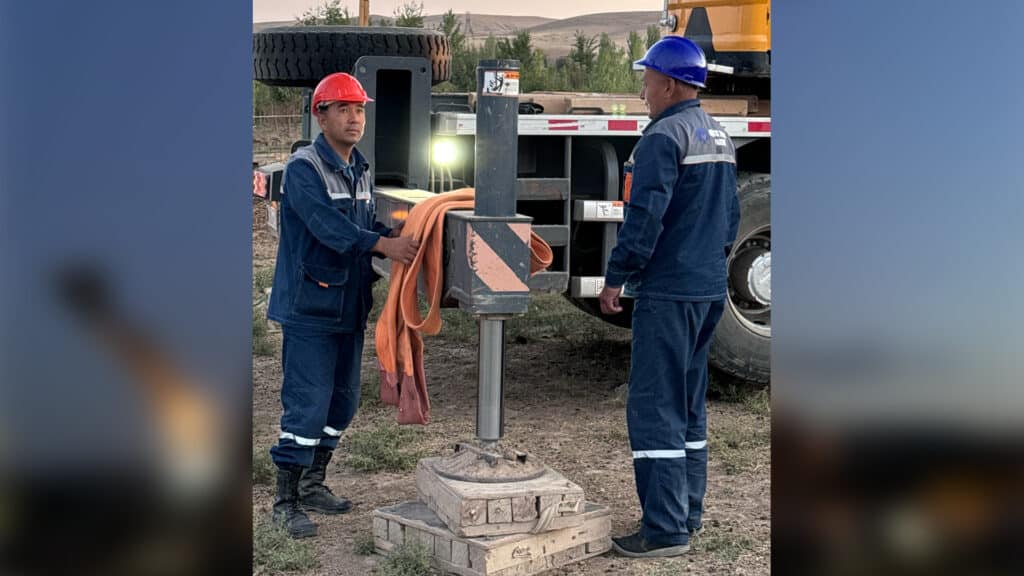

Замена старых проводов на линиях 110 кВ в Толебийском районе Туркестанской области
Сумма инвестиций составляет 418,7 млн тенге. Уже установлено 10 из 31 опоры, и первые километры обновленной линии уже обеспечивают жителям стабильное электроснабжение. Завершение работ запланировано на октябрь 2025 года. Все работы ведутся в часы минимального потребления – с 4:00 до 8:00. Такой подход позволяет проводить масштабную модернизацию без серьезных неудобств для населения и бизнеса, сохраняя привычный ритм жизни.

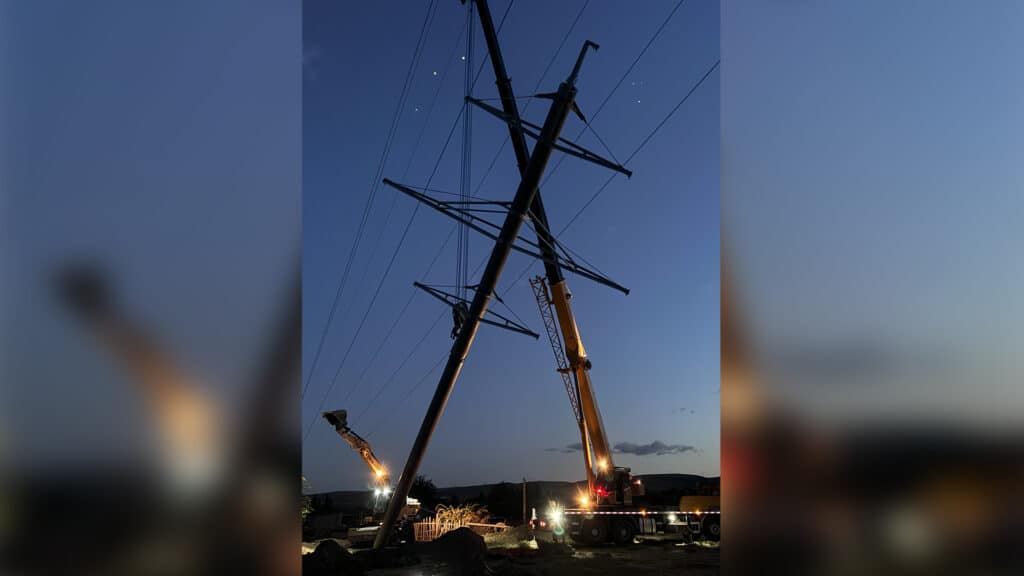

Новая линия электропередачи между подстанциями «Орталык» и «Яссы» в Туркестане
Это один из самых масштабных объектов региона стоимостью почти 3,8 млрд тенге. Новая линия напряжением 110 кВ протянется от крупнейшей подстанции «Орталык» до подстанции «Яссы» в Туркестане. Сейчас подрядчик ведет геодезические работы, а завершить проект планируется в феврале 2026 года. Этот проект усилит энергонадежность и создаст дополнительную артерию областного центра.

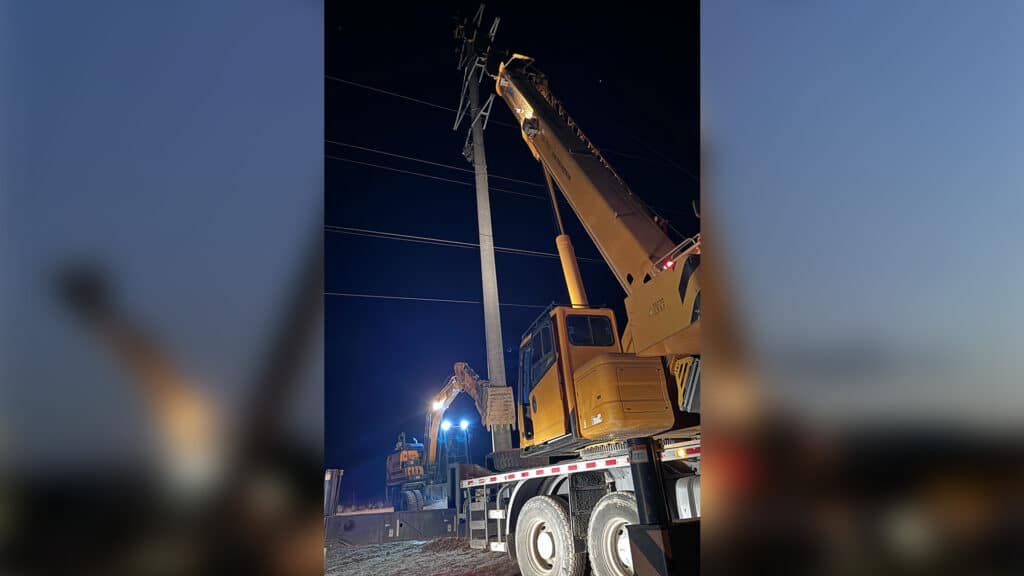

Реконструкция линии 110 кВ в Ордабасинском районе Туркестанской области
Начата замена проводов воздушной линии электропередачи напряжением 110 кВ на сумму 328,2 млн тенге. Уже проложено 15 из 33 км. После завершения модернизации увеличится пропускная способность линии и возрастет ее устойчивость.
Национальный проект на 2025–2026 годы

Реконструкция распределительных сетей в Туркестанской области
Параллельно готовится масштабное обновление низковольтных сетей с применением самонесущего изолированного провода. Благодаря этому десятки населенных пунктов – от Жетысая до Тюлькубаса – получат новые современные сети. Для тысяч семей это означает меньше аварий, стабильное напряжение и комфорт в быту.
Работы охватывают 31 объект общей протяженностью 89,8 км. Общая сумма инвестиций составляет 1,5 млрд тенге.
Проект реализуется сразу в 12 районах области, в том числе: в Арысском районе – 11,6 км, в Мактааральском районе – 2,5 км, в Байдибекском районе – 6,3 км, в Жетысайском районе – 10,5 км, в Казыгуртском районе – 2,3 км, в городе Кентау – 4,7 км, в Ордабасинском районе – 12,2 км, в Отырарском районе – 8,4 км, в Созакском районе – 8,2 км, в Толебийском районе – 6,5 км, в Тюлькубасском районе – 14,9 км и в Шардаринском районе – 1,2 км.
Замена проводов на инновационные
На линии электропередачи напряжением 35 кВ Кайтпас – XXI Партсъезд реализуется проект стоимостью 940,7 млн тенге по внедрению высокотемпературных проводов нового поколения. Такой провод выдерживает повышенные нагрузки и позволяет значительно увеличить пропускную способность сети без необходимости строительства новых линий.
Проект имеет значение не только для Шымкента, но и для Туркестанской области: линия проходит на границе регионов, и часть районов подключена именно к этой сети. Это значит, что модернизация укрепит энергоснабжение сразу двух территорий и станет вкладом в развитие всего юга Казахстана. Завершение работ запланировано на январь 2026 года.
Инвестиционная программа по Туркестанской области
Помимо участия в национальном проекте, «Оңтүстік Жарық Транзит» реализует собственную инвестиционную программу объемом 5,3 млрд тенге. Эти средства направляются на модернизацию подстанций, строительство новых линий и внедрение цифровых технологий.
Только за восемь месяцев 2025 года компания выполнила свыше 88% годового плана: обновила 84 трансформаторные подстанции, проложила более 240 км воздушных линий и кабельных сетей.
Эти проекты идут параллельно с национальным проектом, усиливая его эффект. Среди ключевых инициатив перевод подстанции 35/10 кВ в селе Торткуль Ордабасинского района на современный формат 110/35/10 кВ, строительство линии 110 кВ между Шаульдером и Торткулем в Отырарском районе и развитие межрайонных сетей между Отырарским и Ордабасинским районами. В совокупности это создает новый энергетический каркас, обеспечивающий надежное электроснабжение населения, бизнеса и промышленности Ордабасинского и Байдибекского районов Туркестанской области, а также формирующий базу для дальнейшего экономического роста.
Эти изменения стали возможны благодаря консолидированной поддержке Министерства энергетики РК и акимата Туркестанской области, чье стратегическое партнерство с бизнесом открывает новые возможности для социально-экономического развития региона.
Таким образом, общий объем инвестиций в проекты в Туркестанской области превысил 12,3 млрд тенге. До 2026 года здесь будут завершены масштабные проекты по строительству и реконструкции электросетей, которые устранят дефицит мощности и выведут энергетику региона на новый уровень. В рамках национального проекта 2025–2029 годов в регион планируется направить более 60 млрд тенге инвестиций.

Стоит отметить, что 19 сентября в Астане прошла конференция «Национальный проект модернизации энергетического и коммунального секторов: возможности для казахстанского бизнеса» с участием заместителя премьер-министра РК Каната Бозумбаева. На площадке обсуждались ключевые направления развития отрасли, и одним из акцентов стала Туркестанская область.
Инвестиции в энергетику – это инвестиции в экономику. Модернизация сетей создает для Туркестанской области энергетический каркас будущей экономики, позволяя запускать новые предприятия, расширять производство, привлекать инвесторов и задавать мощный импульс росту региона.
Туркестанская область доказала, что синергия государства, бизнеса и общества способна в кратчайшие сроки запустить масштабные реформы в энергетике. Начав первым фактическую реализацию национального проекта, регион стал примером для других областей Казахстана: инвестиции, модернизация и надежное энергоснабжение – это путь к устойчивому будущему и качественной жизни граждан.
