За последние два года искусственный интеллект стал одной из главных инвестиционных тем в мире. Технологические компании объявляют о строительстве гигантских AI-кластеров, государства запускают национальные программы, а инвестиции в вычислительную инфраструктуру измеряются сотнями миллиардов долларов.
На первый взгляд может показаться, что главным ограничением в этой гонке являются деньги. Но все чаще выясняется обратное: капитал найти можно, гораздо сложнее найти инфраструктуру.
Современный AI-проект начинается не с алгоритма и даже не с закупки чипов. Он начинается с вопросов, которые звучат куда менее эффектно: где взять десятки или сотни мегаватт электроэнергии, как быстро подключиться к сетям, где разместить объект, как его охлаждать, есть ли рядом магистральные каналы связи и сколько лет займет инженерная подготовка площадки.
Именно эти факторы становятся новым ограничителем AI-рынка.
AI требует не только чипов, но и мегаваттов
По оценке Международного энергетического агентства, в 2024 году дата-центры потребили около 415 ТВт·ч электроэнергии, или примерно 1,5% мирового объема. К 2030 году этот показатель может вырасти более чем вдвое – примерно до 945 ТВт·ч, что сопоставимо с текущим годовым потреблением электроэнергии Японией. МЭА отмечает, что типичный AI-ориентированный дата-центр требует столько же энергии, сколько 100 тыс. домохозяйств, а крупнейшие строящиеся объекты – в 20 раз больше.
Иными словами, AI-кластер перестал быть просто IT-объектом. По энергетическому профилю он все больше походит на крупный промышленный завод.
Проблема в том, что энергетическая инфраструктура не масштабируется с той же скоростью, что спрос на вычисления. Построить модель, привлечь финансирование или арендовать серверные мощности можно относительно быстро. А вот построить подстанцию, усилить сети, получить подключение и обеспечить стабильную мощность – это годы.
По данным МЭА, около 20% запланированных дата-центров могут столкнуться с риском задержек из-за ограничений электросетей. В развитых экономиках строительство новых линий передачи может занимать 4–8 лет, причем сроки поставки критического оборудования, включая трансформаторы и кабели, за последние три года удвоились.
Старые хабы упираются в физические ограничения
Классические дата-центровые хабы – Лондон, Франкфурт, Амстердам, Дублин, Сингапур – долго считались естественными площадками для цифровой инфраструктуры. Но сегодня даже они сталкиваются с физическими пределами роста.
Аналитики агентства CBRE в отчете Global Data Center Trends 2025 пишут, что нехватка электроэнергии остается главным барьером для развития дата-центров на ключевых рынках. На этом фоне доля свободных мощностей в мире по итогам I квартала 2025 года опустилась до 6,6%, а спрос продолжает расти быстрее, чем запускаются новые объекты.
В Европе ситуация особенно показательна. В Лондоне отдельные новые проекты в районе West London могут ожидать модернизации подстанций до 2030 года и позже. Во Франкфурте операторы вынуждены уходить на 50–65 км от традиционных зон размещения облачной инфраструктуры (cloud availability zones) в поисках свободных энергомощностей.
В Сингапуре доля свободных мощностей держится на уровне 2%, при этом ввод новых объектов ограничен экологическими и регуляторными требованиями. Из-за этого спрос постепенно перетекает на соседние рынки, включая малайзийский Джохор, где проще найти землю и энергомощности, а стоимость размещения заметно ниже. В результате индустрия постепенно переходит от логики «где лучше размещаться» к логике «где вообще можно получить мощность в разумные сроки».
Охлаждение и связь становятся частью уравнения
Чем выше плотность вычислений, тем больше тепла выделяет оборудование. Для AI-нагрузок это особенно критично: стойки с GPU-серверами требуют иной инженерной архитектуры, чем традиционные корпоративные серверы. В одних регионах ограничением становится вода, в других – стоимость электричества для воздушного охлаждения, в третьих – физическая возможность построить объект, способный справиться с такой тепловой нагрузкой.
К этому добавляются вопросы, связанные с выстраиванием телекоммуникационной инфраструктуры. AI-кластеры не существуют в вакууме: им нужны международные каналы связи, низкие задержки, резервирование и доступ к крупным рынкам. Поэтому современный дата-центр – это уже не здание с серверами, а сложный инфраструктурный объект, который невозможно создать без свободных энергетических мощностей, передового телекома, сложных инженерных решений и подходящих участков под застройку.
Именно здесь возникает главное расхождение между заявленными и реализованными AI-проектами.
В ближайшие годы многие анонсы будут пересмотрены, перенесены или реализованы в другой географии. Не потому, что интерес к искусственному интеллекту снизится. И не потому, что закончится капитал. А потому, что физическая инфраструктура развивается медленнее, чем амбиции рынка.
Даже крупнейшие технологические компании уже начинают точнее пересматривать графики и географию инфраструктурных проектов. Например, в 2025 году аналитики TD Cowen сообщали, что Microsoft отменила или пересмотрела часть дата-центровых lease-сделок на несколько сотен мегаватт; об этом писали Barron’s и New York Post. При этом сама Microsoft продолжала заявлять о крупных инвестициях в AI-инфраструктуру, что показывает не отказ от направления, а более прагматичный пересмотр сроков, географии и форматов размещения.
Новые регионы получат шанс
Если раньше компании стремились в сложившиеся цифровые хабы, то сейчас фокус смещается на новые локации, отвечающие как минимум четырем критериям: наличие подходящих земельных участков, свободные электромощности (или возможность их быстро нарастить), сетевая связанность и умение быстро развернуть требуемую инфраструктуру, необходимую для нормальной работы дата-центра. Для таких рынков открывается окно возможностей, и Казахстан относится именно к этой категории.
Страна находится между крупнейшими рынками Европы и Азии, располагает значительными территориями для размещения инфраструктуры и сохраняет потенциал для развития энергетических мощностей. При этом регион постепенно становится заметнее для международных компаний, которые ищут альтернативные площадки для размещения вычислительных ресурсов.

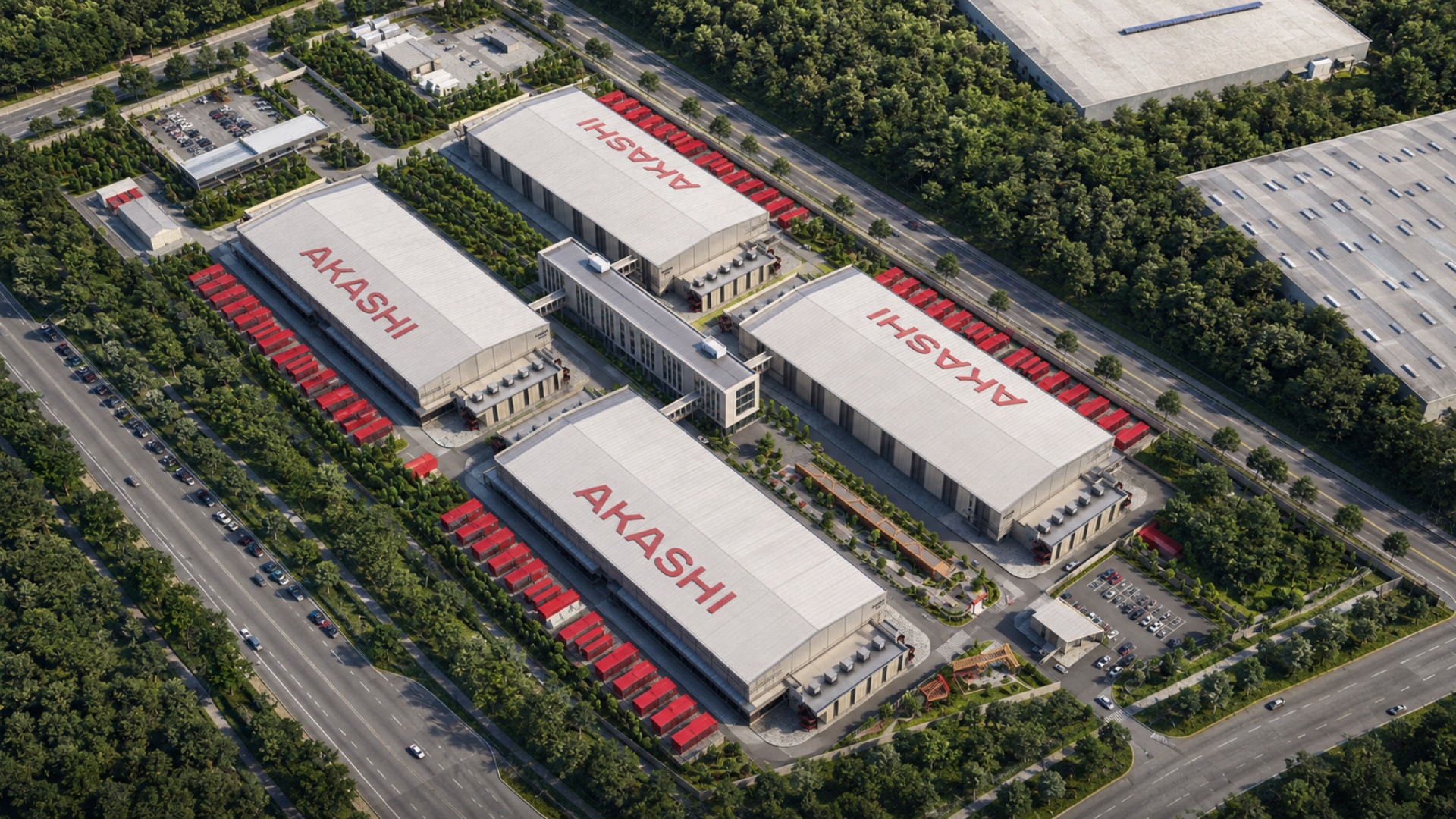

В Астане строится Akashi Data Center – объект, который в международной прессе описывается как крупнейший дата-центр Центральной Азии и первый Tier IV data center в регионе. По данным Economic Times, проект рассчитан на 4 тыс. серверных стоек, что более чем удваивает текущую вычислительную емкость Казахстана, оцениваемую в 3,8 тыс. стоек.
По информации самой компании, первый модуль Akashi зарезервирован более чем на 125% еще до ввода в эксплуатацию. Это показывает характер спроса: рынку нужны не презентации о будущих мощностях, а реальные площадки, где можно размещать оборудование и планировать рост.
Важность таких проектов выходит за рамки локального рынка. Для международных клиентов Казахстан может стать не заменой Франкфурта, Лондона или Сингапура, а дополнительной инфраструктурной опорой – особенно для задач, где критичны доступность мощности, региональная связанность, резервирование и диверсификация географии.
Новый дефицит мировой экономики
Глобальная AI-инфраструктура будущего, скорее всего, не будет сосредоточена только в нескольких перегруженных хабах. Она станет более распределенной. Часть нагрузок и вычислительных мощностей останется возле крупнейших финансовых и технологических центров. Часть будет уходить туда, где проще обеспечить энергию, землю, охлаждение и сроки запуска.
Именно поэтому вопрос, где строить, становится таким же важным, как вопрос,на каких чипах считать.
Будущее AI определяется не только качеством моделей и производительностью GPU-серверов. Все чаще оно зависит от куда более приземленных вещей: свободных мегаваттов, доступных площадок, воды, подстанций, оптики, разрешений и инженерных команд, способных превратить проект в работающий объект.
В этом и заключается главный парадокс текущего AI-бума. Никогда прежде спрос на вычислительные мощности не был таким высоким. Но никогда прежде цифровая индустрия не зависела от такого количества физических ограничений.
Поэтому значительная часть заявленных AI-проектов так и останется на бумаге.
А выигрывать будут не те, кто громче объявил о планах, а те, кто сможет быстрее собрать полный инфраструктурный контур: энергию, землю, охлаждение, связь и эксплуатацию. В эпоху искусственного интеллекта новым дефицитом мировой экономики становятся не только чипы. Новым дефицитом становятся мегаватты.
